Thiếu ưu đãi cho các nhà đầu tư năng lượng mặt trời
Trong cuộc họp giữa Công ty Điện lực Việt Nam (EVN) và các nhà đầu tư năng lượng mặt trời, nhiều nhà đầu tư lo ngại rằng do hình ảnh, họ sẽ khó duy trì lịch hoạt động vào cuối năm để tận dụng mức giá ưu đãi 7,09 cent / kWh. . Tác động của Covid-19 và kết nối với lưới điện.
Kết nối với lưới điện Lo rất chậm
Ông Nguyễn Hữu Vinh, Phó Chủ tịch Ủy ban Phát triển Năng lượng của Tập đoàn Hà Đô, cho biết bộ phận này đang xây dựng một dự án điện mặt trời 50 MW tại thành phố Ningshun, dự kiến là 7 Cung cấp điện hàng tháng. Tuy nhiên, trước sự “ngăn chặn” còn dang dở của “Tham Cham-Ninh Phước Line 174”, theo kế hoạch, tuyến sẽ hoàn thành vào tháng Chín.
“Chúng tôi đề xuất đẩy nhanh tiến độ xây dựng đường dây. Giai đoạn đầu tiên trước tháng 8 để thử nghiệm dự án. Nếu bị hoãn, dự án sẽ tạm thời đóng cửa cho Đường dây phát triển thương mại Tháp Chàm Ninh Phước (COD) số 1 Loop, “
Tương tự, giai đoạn thứ hai của nhà máy năng lượng mặt trời Sao Mai có công suất 104 MW (thuộc Tập đoàn Sao Mai) dự kiến sẽ được cung cấp điện vào cuối năm nay, nhưng dây chuyền Biên Biên Châu Đốc được hiện đại hóa Dự án trễ hơn 2-3 tháng. Ông Hồ Mạnh Dũng – đại diện của Tập đoàn Sunmy lo lắng rằng “nếu dự án hiện đại hóa lưới điện không được thực hiện theo kế hoạch, nhà máy điện sẽ gặp vấn đề về công suất”.

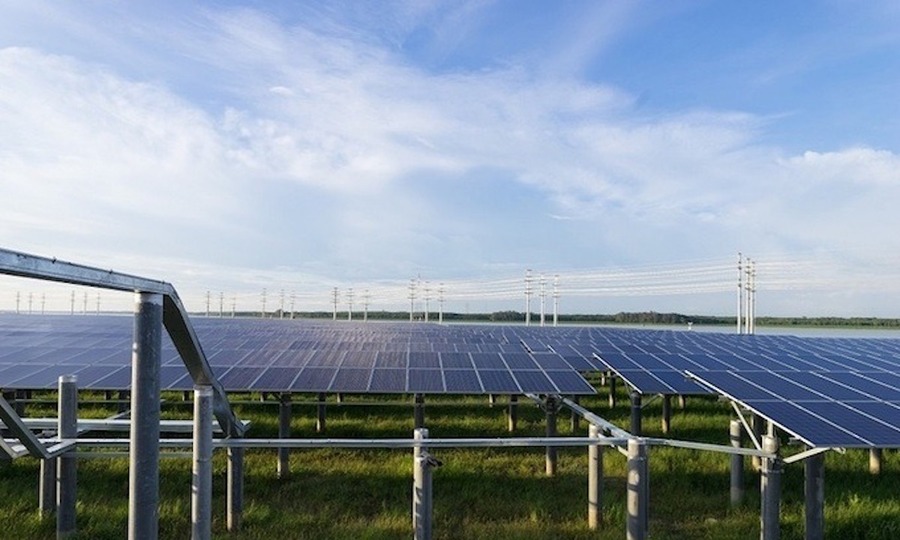

Vấn đề khác mà ông Dũng cũng đề cập là các chuyên gia nước ngoài không thể đến Việt Nam để kiểm tra lắp ráp thiết bị do Covid-19. Đại diện Sao Paulo đã giải tán mà không có sự cho phép của chính quyền và cho phép các chuyên gia thực hiện công việc của họ. Ông nói: Dự án rất khó để tiến hành đúng tiến độ trước khi kết thúc năm để hưởng giá ưu đãi. – Ông yêu cầu EVN thúc giục Công ty Điện lực miền Nam (EVNSPC) Bộ phận đầu tư và xây dựng đường truyền Xiaodok đã đẩy nhanh tiến độ, và sau đó đề xuất với chính phủ để gia hạn thời gian hiệu lực. Giá ưu đãi của FIT, để các dự án năng lượng mặt trời “có thể được hoàn thành và hoạt động trơn tru mà không để lại bất kỳ di sản nào do thiết bị không đầy đủ.” – Một dự án năng lượng mặt trời tại Thành phố Xining. Ảnh: Anh Minh
Đại diện phòng điều hành Trung tâm cân bằng tải quốc gia (A0) cho biết, một loạt các dự án đường dây truyền tải gần đây đã bắt đầu giúp giảm thiểu công suất và tối đa hóa việc huy động các nhà máy điện mặt trời.
Ví dụ, tại tỉnh Ninh Thuận, tỉnh Bình Thuận vẫn nhận ra hiện tượng quá tải và A0 phải là một “vòng mở” để giảm việc huy động thủy điện để đảm bảo rằng đường dây không vượt quá mức cho phép.
Sau khi hiện đại hóa lưới điện ở khu vực Ninh Thuận và Bình Thuận, và sau khi trạm biến áp Ninh Phước 220 kV được đưa vào hoạt động trong tuần này, năm ngoái, đã thu hồi được khoảng 248 MW năng lượng quang điện mặt trời từ khu vực. Khả năng cắt giảm của Thành phố Ningshun tại Thành phố Pingshun cũng đã giảm từ 34% năm ngoái xuống gần 10%. Ở khu vực An Giang, tỷ lệ giảm sản xuất rất thấp, chỉ 6-8%. Phương thức phân phối của A0 được chia sẻ.
Người này cũng nói rằng nguyên tắc phân phối chung là phân phối năng lực sản xuất có thể dựa trên việc giá cao hay thấp. Tỷ lệ sản xuất được công bố được phân bổ đều cho các nhà máy điện, hiện nay, các nhà máy năng lượng tái tạo (năng lượng mặt trời, gió) có mức độ ưu tiên cao hơn các nhà máy điện truyền thống, ví dụ, gần đây, các quy định của khu vực đã giảm việc huy động thủy điện Nimes, ưu tiên huy động năng lượng tái tạo.
Hiện tại, thủy điện Nimes vẫn chưa được giải phóng. Khi sản xuất điện mặt trời bị đình chỉ trong mùa lũ, lượng phát điện sẽ giảm như năng lượng mặt trời, ông cho biết, đại diện của A0.
Đặc biệt là ở Tập đoàn Hà Đô. Trong đề xuất hiện đại hóa dòng Tháp Chàm-Ninh Phước, theo đại diện của Souther. Công ty Điện lực (EVNSPC), dự án vẫn bị vướng vào bảy vị trí trụ cột chưa được hoàn thiện với người dân. Tuy nhiên, EVNSPC sẽ cố gắng thành lập vào cuối tháng 8. Hoàn thành kết nối trụ sở dự án Hà Đô, để nhà máy có thể được vận hành và thử nghiệm. – Phó tổng giám đốc VNE ông Ngô Sơn Hải yêu cầu EVNSPC là hoàn thành cột và hoàn thành công việc của dự án Hà Đô vào ngày 15 tháng 8, nhưng “không thể trì hoãn” .- — Theo dây chuyền sản xuất Tinh Biên-Châu Đốc, EVNSPC sẽ hoàn tất các thủ tục theo kế hoạch và đại diện của EVNSPC cho biết, theo thời gian biểu này, Hồi giai đoạn thứ hai của dự án sản xuất điện mặt trời ở Shengmei vẫn có thể được thực hiện với sự hỗ trợ của điện.
Tuy nhiên, thời hạn này chưa được phê duyệt bởi EVN, Phó Tổng Giám đốc Ngô Sơn Hải đã đồng ý và ông yêu cầu công ty tăng tốc và chịu trách nhiệm hoàn thành việc xây dựng dây chuyền sản xuất trước tháng 12 năm 2020, thay vì trì hoãn đến năm 2021. .
Công suất được công bố và độ lệch thực tế cao tới 59% – Dữ liệu thống kê của Trung tâm điều phối hệ thống quốc gia (A0) cho thấyVào tháng 7 năm 2020, 11 nhà máy điện mặt trời khác đã được đưa vào hoạt động, với công suất 429 MW. Do đó, đã có 110 nhà máy hoạt động vào năm ngoái, với tổng công suất lắp đặt là 5482 MW, chiếm 9,5% tổng công suất hệ thống điện. Tuy nhiên, sản lượng dự kiến chỉ chiếm 4,3% trong toàn bộ hệ thống và tỷ lệ đóng góp chủ yếu tập trung ở khu vực miền trung và miền nam. -Theo ông, việc giám sát hệ thống điện hiện tại rất khó khăn. Giám đốc A0 Nguyễn Đức Ninh gần đây đã chỉ ra rằng nhiều dự báo nhà máy năng lượng tái tạo không chính xác, dẫn đến sai sót giữa công suất quảng cáo của nhà máy và công suất thực tế. Trung bình, lỗi dự báo công suất của nhà máy là 30%, đặc biệt đối với các dự án có lỗi lên tới 59%.
Nhiều nhà máy dự báo công suất được đăng ký là A0 không gần với công suất thực tế. Quốc tế. Nguồn: EVNNLDC
Theo quy định, các nhà máy phải dự đoán và gửi đến chế độ dịch vụ A0. Do đó, do công suất định mức được bao gồm trong phân bổ nhà, nhà máy có một lỗi lớn, làm sai lệch hoạt động của hệ thống điện và ảnh hưởng nghiêm trọng đến thực tế là nhà máy trong cùng khu vực. .
“Nếu một nhà máy tìm thấy quá nhiều lỗi, nó sẽ ảnh hưởng đến các nhà máy xung quanh.” Ông nói.
Theo như nhà đầu tư dự án, ông He Quảng Đông đo lường lặp lại là không chính xác do “yếu tố thời tiết” khi dự đoán năng lực sản xuất của nhà máy. Ông hy vọng EVN sẽ thông cảm với A0, bởi vì nếu kiểm soát đầu ra của đơn vị dự đoán kém sẽ “rất bế tắc trong nhà máy”.

Để giải phóng năng lượng tái tạo, đại diện của A0 cho biết, việc nâng cấp đường truyền là rất quan trọng. Các dự án lưới điện 500kV, 220kV và 110kV sẽ được đơn vị ủy quyền trước cuối năm nay, nhưng giấy phép vẫn chưa đạt được như kế hoạch. Các tiêu chuẩn kỹ thuật để dự đoán, kết nối và vận hành sẽ sớm được công bố. Giám sát thị trường dịch vụ phụ trợ để đáp ứng nhu cầu năng lượng tái tạo và phát triển cơ chế khuyến khích phát triển hệ thống lưu trữ pin “, thay mặt A0, và yêu cầu các nhà đầu tư cung cấp thông tin về thử nghiệm, cấp điện và vận hành thường xuyên. 13, ở mức 7,09 cent mỗi giờ. Thời gian hưởng lợi từ giá FIT ưu đãi để khởi kiện các dự án năng lượng mặt trời phải được đưa vào hoạt động trước ngày 31 tháng 12 năm 2020, hoặc khoảng 5 tháng, danh sách các dự án quang điện mặt trời đủ điều kiện cho FIT Giá ưu đãi của EVN là 35, và đang xây dựng khoảng 25 “. “Dự án” đang được xây dựng và phải hoàn thành trước cuối năm nay. Trong một khoảng thời gian ngắn như vậy, Phó Tổng Giám đốc EVN, ông Sơn Sơn Hai cho biết: “Có thể hiện tượng” tồn đọng xe hơi “có thể được kích hoạt vào cuối năm nay. “Do đó, anh ấy đã yêu cầu bộ phận EV của N phối hợp với các nhà đầu tư và nhà máy vận hành để đảm bảo rằng các sự cố nguy hiểm xảy ra.
” Hãy cố gắng để các nhà máy còn lại hoạt động. , Và nên thực hiện một thử nghiệm trước ngày 31/12 để tạo điều kiện cho kỳ nghỉ và tránh kéo dài sang năm tới “, ông đề xuất.
Leave a Comment
